在全国各地的高层建筑中,100~200m的建设量较大,因此,针对艾卓幕墙配件研究此范围内的高层幕墙设计具有很大的意义。
就目前高层建筑幕墙加工容易出现问题的地方,小编进行了简单汇总:
幕墙加工的质量问题
幕墙加工设计问题

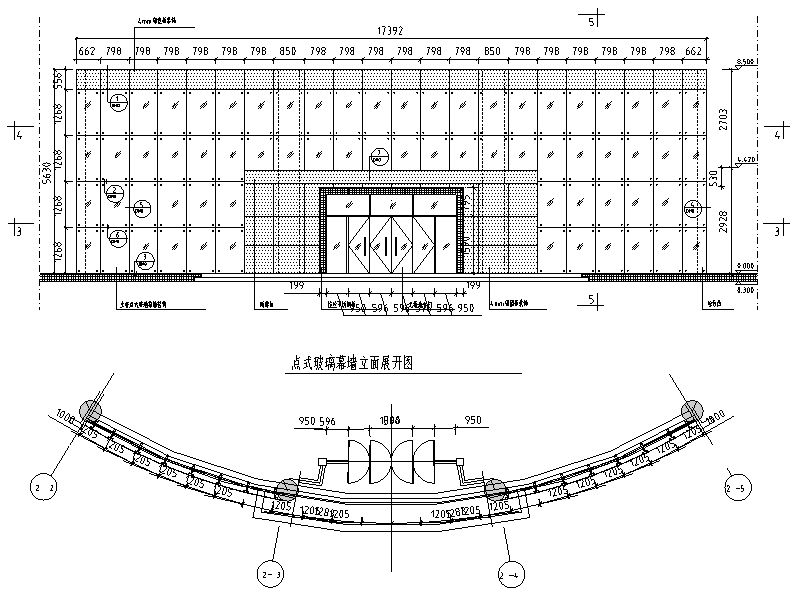

设计不到位,节点缺少,视图交待不清,有些工程甚至是这边设计、那边遇到问题就修改、然后继续施工。因此,设计图纸的正确性很重要。
缺少相关幕墙配件性能检测要求或试验报告超过期限(幕墙型式试验报告有效期为三年,过期应重新验证,检测合格并提供检测报告后,方可进行生产安装);测试样件与现场安装不完全相符(测试样件应与加工、组装、安装现场相符)。。
幕墙预埋件调整处理设计文件不规范:有的补焊转接板,有的采用膨胀螺栓或化学粘着锚固件(采用膨胀螺栓或化学粘着锚固件时要求应进行计算和拉拔力测试)。
横竖型材连接处设计铆钉连接,有的工程采用2个铝合金拉铆钉连接,而按标准要求应采用2个以上螺栓或螺钉固定。
钢转接件厚度不够,按标准要求,底板厚度≥8mm,转接板厚度≥6mm。
材料质量问题
原材料的质量是影响产品质量的重要因素之一。
工程质量的好坏,很大程度上取决于原材料的好坏,因此必须在主要材料选材和材料进厂检验上加以严格控制。
正确的做法是选择好主要材料的供货商,进行供货评审,对供货商的生产能力、质量保证能力、供货能力、价格水平、售后服务等进行评审,确定其是否为合格的供货商。对材料进行入库检验和验证,确保材料的质量。
按标准要求,金属材料和零附件除不锈钢外,钢材应进行热浸镀锌处理。
配件安装质量问题

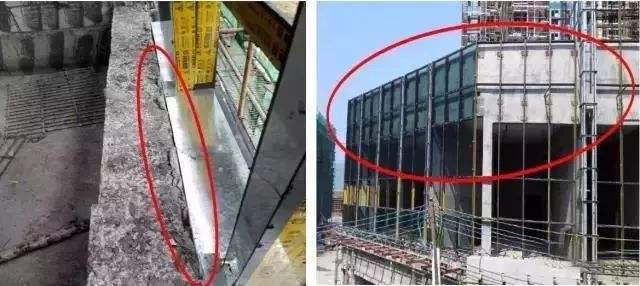

预埋件的安装问题:预埋件应在主体结构施工时埋设;埋件应牢固,位置准确。

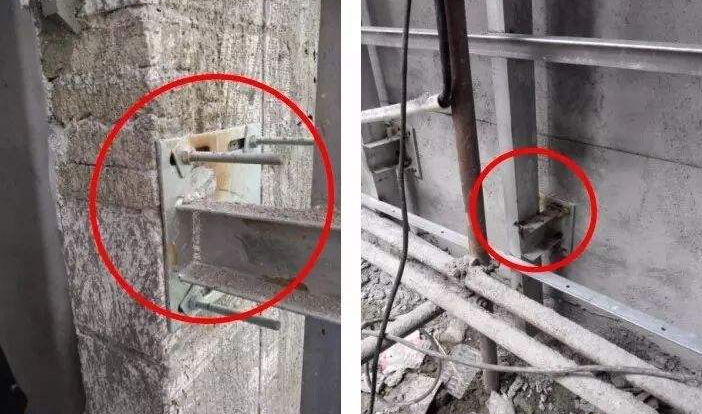

转接件安装问题:标准要求固定支座与预埋件不得点焊,焊缝高度和长度必须满足设计要求,固定支座与主柱有两个以上螺栓固定。
横梁和立柱的连接接触面有伸缩缝并加减震垫。连接处采用二个螺钉或螺栓固定。
幕墙的密封处理按要求密封胶厚度应控制在3.5mm以上,4.5mm以下,表面光滑、平整。密封胶厚度太薄对保证密封质量和防雨水渗漏不利,但也不能太厚,当胶受到拉力时容易拉断,使密封和防渗漏失效。
防雷系统要求立柱与立柱、立柱与横梁、立柱与转接件之间采用导线跨接,以形成防雷体系,此体系与大楼的防雷系统相连通。
成品保护问题
运输中型材、板块发生变形,磨损,螺钉脱落……。
工地的型材污染严重。
目前,大部分的幕墙加工设计师对铝型材计算完全依靠于结构计算,基础的计算知识匮乏,而绝大部分的结构计算人员同时对幕墙系统结构没有合理的优化能力,所以会往往产生很大的浪费。
所以在实际设计中,幕墙设计师应掌握基本的结构计算知识,同时应对结构计算知识,同时应对结构计算人员进行幕墙基本知识培训,提高结构优化能力。
